2級土木施工管理技士 過去問
令和7年度(後期)
問62 (土木 問62)

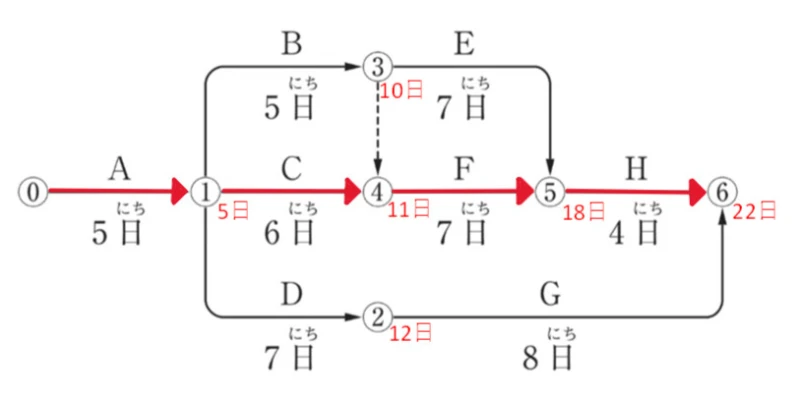

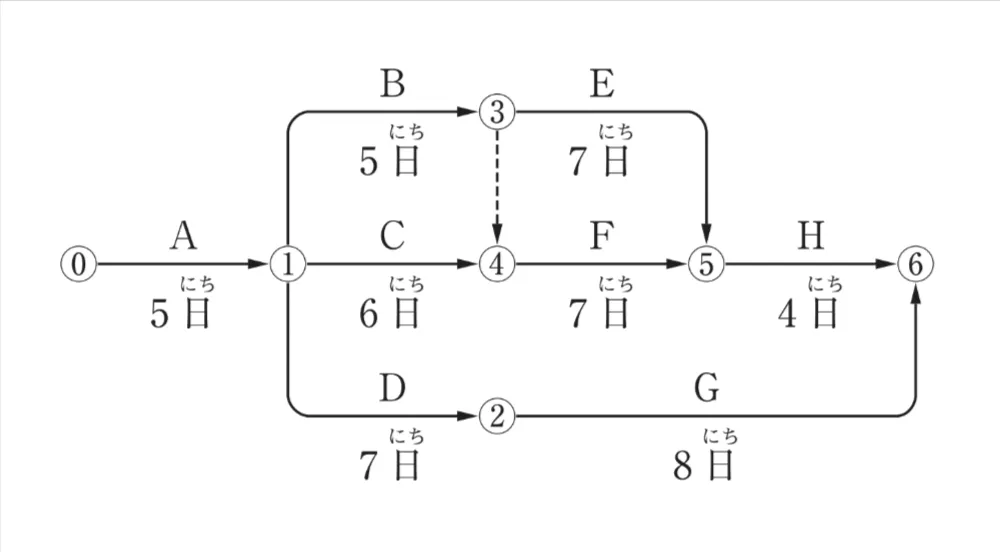

問題文
ただし、図中のイベント間のA〜Hは作業内容、数字は作業日数を表す。
・( イ )及び( ロ )は、クリティカルパス上の作業である。
・作業Fの最早開始時刻は、( ハ )である。
・この工程全体の工期は、( ニ )である。
このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。
問題
2級土木施工管理技士試験 令和7年度(後期) 問62(土木 問62) (訂正依頼・報告はこちら)
ただし、図中のイベント間のA〜Hは作業内容、数字は作業日数を表す。
・( イ )及び( ロ )は、クリティカルパス上の作業である。
・作業Fの最早開始時刻は、( ハ )である。
・この工程全体の工期は、( ニ )である。
- (イ)作業C (ロ)作業F (ハ)10日 (ニ)22日間
- (イ)作業C (ロ)作業F (ハ)11日 (ニ)22日間
- (イ)作業B (ロ)作業E (ハ)11日 (ニ)21日間
- (イ)作業B (ロ)作業E (ハ)10日 (ニ)21日間
正解!素晴らしいです
残念...
この過去問の解説 (3件)
01
ネットワーク式工程表のクリティカルパスに関する問題です。
クリティカルパスとは工程上の開始~終了の中で最長となる経路のことです。
この経路上の作業が遅れると工期自体も長くなってしまいます。
この問題においてはACFHがクリティカルパスとなります。
作業Fの最早開始時刻は5+6=11日です。
AとCが終了しないとFに着手することができません。
日数(工期)は5+6+7+4=22日です。
適当な選択肢ではありません。
ハが異なります。
適当な選択肢です。
適当な選択肢ではありません。
イとロとニが異なります。
適当な選択肢ではありません。
イとロとハとニが異なります。
クリティカルパスの問題は確実に正答できるようにしましょう。
参考になった数3
この解説の修正を提案する
02
クリティカルパスとは、一言でいうと「その作業が1日でも遅れると、全体の完成日も1日遅れてしまうという、余裕がまったくない最重要ルート」のことです。
工事には、並行して進められる作業がいくつかありますが、その中で「最も時間がかかるルート」がこれに当たります。
【クリティカルパスの3つのポイント】
①スタートからゴールまで、いくつかの通り道がある中で、合計日数が一番長くなる経路がクリティカルパスです。
この長さが「最短で完成する日数(全工期)」となります。
②他のルートには「少しくらい遅れても大丈夫」という余裕時間がありますが、クリティカルパス上の作業にはそれが一切ありません。
③クリティカルパス上の作業が遅れると、即座に全体のスケジュールが後ろにズレるため、管理者が最も注意して見守るべきルートといえます。
それでは、今回の問題の解説に入ります。
各イベントに到達する最短の日数を順に計算していくと、以下のようになります。
1. 各イベントの最短日数の計算
イベント①: 作業A完了後 = 5日
イベント③: イベント①(5) + 作業B(5) = 10日
イベント②: イベント①(5) + 作業D(7) = 12日
イベント④: 以下の2つのルートのうち遅い方
① → ④ (作業C): 5 + 6 = 11日
① → ③ → ④ (作業B + ダミー): 10 + 0 = 10日
よって、イベント④の最早時刻は 11日 です。
イベント⑤: 以下の2つのルートのうち遅い方
③ → ⑤ (作業E): 10 + 7 = 17日
④ → ⑤ (作業F): 11 + 7 = 18日
よって、イベント⑤の最早時刻は 18日 です。
イベント⑥(工期): 以下の2つのルートのうち遅い方
⑤ → ⑥ (作業H): 18 + 4 = 22日
② → ⑥ (作業G): 12 + 8 = 20日
よって、全工期は 22日間 です。
2. 問題の各項目への回答
(ハ)作業Fの最早開始時刻
作業Fが開始できるのは、その前のイベント④が完了した時点です。
上記の計算通り、イベント④の最早開始時刻は 11日 です。
(ニ)全体の工期
最終イベント⑥に到達する最大日数は 22日間 です。
(イ)・(ロ)クリティカルパス
工期22日を形成する最長の経路(遊び時間がない経路)は、A → C → F → H となります。
したがって、作業C と 作業F はクリティカルパス上の作業です。
以上の結果から、当てはまる正解の語句の組み合わせは以下の文章となります。
・(イ)作業C及び(ロ)作業Fは、クリティカルパス上の作業である。
・作業Fの最早開始時刻は、(ハ)11日である。
・この工程全体の工期は、(ニ)22日間である。
【誤】
(冒頭の解説を参照)
【正】
(冒頭の解説を参照)
【誤】
(冒頭の解説を参照)
【誤】
(冒頭の解説を参照)
参考になった数3
この解説の修正を提案する
03
ネットワーク工程表の計算では、各イベント(結合点)に到達するまでの「最も遅い完了時間」が次の作業の「最も早い開始時間」になります。
ステップ1:各イベントの最早開始時刻を求める
起点(0)を0日目として、順に足していきます。合流点では最大値を採ります。
イベント①:A(5) = 5日
イベント②:①(5) + D(7) = 12日
イベント③:①(5) + B(5) = 10日
イベント④:合流点(C経由 or ダミー経由)
C経由:①(5) + C(6) = 11日
ダミー経由:③(10) + 0 = 10日
大きい方を採り、11日(これが作業Fの最早開始時刻です)
イベント⑤:合流点(F経由 or E経由)
F経由:④(11) + F(7) = 18日
E経由:③(10) + E(7) = 17日
大きい方を採り、18日
イベント⑥:合流点(H経由 or G経由)
H経由:⑤(18) + H(4) = 22日(全体の工期)
G経由:②(12) + G(8) = 20日
大きい方を採り、全体工期は 22日間
ステップ2:問題の選択肢を確認する
(イ)及び(ロ)は、クリティカルパス上の作業である。
クリティカルパスは、日数が最大となる経路:A(5)→C(6)→F(7)→H(4) = 22日 です。
したがって、作業C と 作業F が正解です。
作業Fの最早開始時刻は、(ハ)である。
イベント④の到達時刻なので、11日 です。
この工程全体の工期は、(ニ)である。
計算結果より、22日間 です。
間違っています。
正解です。
間違っています。
間違っています。
ポイントは「イベント④」の合流です。
作業B(5日)を通るルートよりも、作業C(6日)を通るルートの方が時間がかかるため、後続の作業Fは11日目にならないと開始できません。
このように、最も時間がかかる経路を追いかけることで、ミスなく工期を算出できます。
参考になった数1
この解説の修正を提案する
前の問題(問61)へ
令和7年度(後期) 問題一覧
次の問題(問63)へ
